Смета вентиляции: образцы и нормативные ссылки
Какие конкретно работы может включать смета на монтаж вентиляции? Из каких норм расхода вспомогательных затрат и материалов человеко-часов стоит исходить? Существуют ли какие-то нормативы этих затрат? В нашей статье мы постараемся ответить на эти вопросы.
Список работ
Для начала определимся, какие конкретно работы смогут быть включены в смету.
Главные
- составление и Разработка проекта проектной документации.
Увидьте: проект нужно обосновать расчетами, подтверждающими его отсутствие и работоспособность избыточности производительности проектируемой системы. Разумеется, что клиент заинтересован не только в эффективности, но и в экономии собственных средств.
- При необходимости — демонтаж ветхой вентиляционной системы, частичный демонтаж перегородок, пробивка шахт в перекрытиях.
- Монтаж воздуховодов, воздухозаборных и решёток и приточных зонтов.
- Монтаж вентиляторов, фильтров, калориферов, систем кондиционирования воздуха и т.д.
- Отдельным пунктом идет смета на пусконаладочные работы по вентиляции.
Вспомогательные
Кроме фактически демонтажа и монтажа, исполнителю предстоит:
- оборудования и Транспортировка материалов.
- Погрузочно-разгрузочные работы (а также с применением техники, работа которой оплачивается раздельно).
- Сооружение временных площадок, лесов и т.д.
- В отсутствие в начале работ стабильного электроснабжения — снабжение строительной площадки собственной генерацией электричества.
Нормативные документы
При составлении сметы нужны два документа:
- Национальные элементные сметные нормы (ГЭСН), раздел 20. Они разрешают оценить потребность в ресурсах (тех самых человеко-часах, длительности работы техники, количестве заклепок и т.д.).
- Федеральные единичные расценки (ФЕР), раздел 20. Тут содержится примерная стоимость каждой делаемой в ходе монтажа либо демонтажа работы. Расценки является рекомендацией.
Увидьте: не считая ФЕР, существуют и Территориальные единичные расценки (ТЕР), составляемые с учетом специфики местных условий (логистики, состояния дорог, сезонных температур и т.д.). В качестве обоснования для составления сметы смогут употребляться как ФЕР, так и ТЕР.
Приведем маленькие выдержки из обоих документов.
В соответствии с этому документу, для прокладки воздуховода с неспециализированной площадью стенок 100 м2с толщиной стены 0,5 мм и диаметром до 200 мм потребуются следующие ресурсы:
Тип | Количество |
Затраты времени рабочих | 167,86 человеко-часов |
Затраты труда машинистов | 1,3 человеко-часа |
Время эксплуатации ручной лебедки с тяговым упрочнением до 2 тысячь киллограм | 0,39 машино-часов |
Время работы аппарата дуговой сварки | 1,79 машино-часов |
Время работы грузовика грузоподъемностью до 5 тысячь киллограм | 0,78 машино-часов |
Длительность работы автокрана грузоподъемностью до 10 тысячь киллограм | 0,52 машино-часа |
Расход металла на стены воздуховода | 100 м2 |
Расход строительных болтов, гаек и шайб | 0,015 т |
Расход сварочных электродов | 0,00045 т |
Расход герметизирующей мастики | 0,00501 т |
Расход асбестового шнура | 0,00089 т |
Расход резиновых прокладок | 8 кг |
А вот ориентировочные затраты, на базе которых составляется локальная смета на вентиляцию, из Федеральных единичных расценок от 2001 года. Примером нам послужит тот же воздуховод с толщиной стенок 0,5 мм, их площадью в 100 м2 и диаметром до 200 мм.
Категория затрат | единицы и Значение |
Неспециализированные прямые затраты | 2050, 56 рублей |
Зарплата рабочих | 1467 рублей |
Эксплуатация автомобилей | 134,14 рублей |
Зарплата машинистов | 7,02 рубля |
Затраты на неучтенные материалы | 449,2 рублей |
Уточним: заложенные в проект материалы проходят отдельной статьей затрат. Неучтенные материалы — это, например, замена маски сварщика со случайно раздавленным стеклом либо сломанного при стяжке фланцев разводного ключа. Потому, что большинство монтажных работ выполняется своими руками, посредством ручного инструмента, антропогенный фактор будет главной статьей неучтенных затрат.

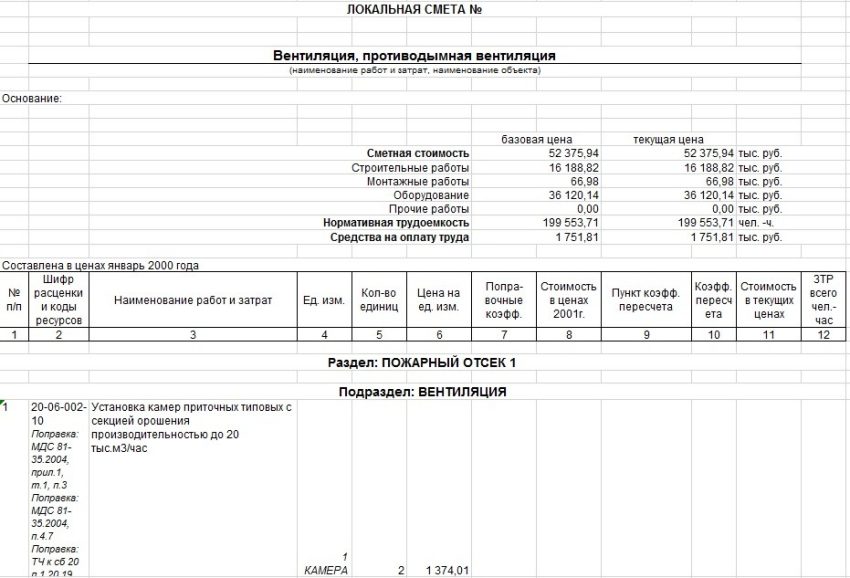

Пример
Сохраняем надежду, что инструкция по составлению смет в общем понятна читателю. Сейчас изучим пример. Примером нам послужит смета устройства вентиляции, составленная столичной компанией Smeta-Moscow, ввиду ограниченности объема нашего материала мы приведем только маленькую выдержку из ее текста.
Номер позиции | Обоснование (номер и шифр нормативного документа) | Наименование статьи затрат | Количество | Неспециализированная цена оплаты, рубли | Цена эксплуатации автомобилей, рубли | Затраты труда рабочих, человеко-часы |
1 | ТЕР 20-06-002-01 | Установка типовых приточных камер производительностью до 10000 м3/час без системы орошения | 1 | 1045,98 | 155,29 | 50,27 |
2 | ТЕР 20-03-001-02 | Установка радиального вентилятора массой до 0,12 т | 1 | 180,28 | 21 | 10,35 |
3 | ТЕР 20-02-019-01 | Установка кронштейнов под вентиляционное оборудование (100 кг изделия) | 0,08 | 1316,68 | 16,05 | 0,55 |
4 | ТЕР 20-02-003-10 | Установка металлических жалюзийных регулирующих вентиляционных решеток размером 150х150 мм | 15 | 36,1 | 8,38 | 18,45 |
5 | ТЕР 20-01-001-02 | Прокладка алюминиевых либо оцинкованных воздуховодов толщиной 0,5 мм и периметром до 600 мм (100 м2 поверхности) | 0,025 | 3123,92 | 216 | 4,83 |
6 | ТЕР 20-01-001-03 | Прокладка алюминиевых либо оцинкованных воздуховодов толщиной 0,5 мм и периметром 800, 1000 мм (100 м2 поверхности) | 0,36 | 2890,74 | 172,91 | 63,63 |
7 | СЦМ-300-9066-1 | Воздуховоды оцинкованные металлические толщиной 0,5 мм (м2) | 38,5 | 9799 |
Заключение
Сохраняем надежду, что наш материал окажет помощь читателю сориентироваться в составлении сметной документации. Как в большинстве случаев, в прикрепленном видео в данной статье возможно отыскать дополнительную данные. Удач!
Смета вентиляции: образцы и нормативные ссылки
Какие конкретно работы может включать смета на монтаж вентиляции? Из каких норм расхода вспомогательных затрат и материалов человеко-часов стоит исходить? Существуют ли какие-то нормативы этих затрат? В нашей статье мы постараемся ответить на эти вопросы.
Список работ
Для начала определимся, какие конкретно работы смогут быть включены в смету.
Главные
- составление и Разработка проекта проектной документации.
Увидьте: проект нужно обосновать расчетами, подтверждающими его отсутствие и работоспособность избыточности производительности проектируемой системы. Разумеется, что клиент заинтересован не только в эффективности, но и в экономии собственных средств.
- При необходимости — демонтаж ветхой вентиляционной системы, частичный демонтаж перегородок, пробивка шахт в перекрытиях.
- Монтаж воздуховодов, воздухозаборных и решёток и приточных зонтов.
- Монтаж вентиляторов, фильтров, калориферов, систем кондиционирования воздуха и т.д.
- Отдельным пунктом идет смета на пусконаладочные работы по вентиляции.
Вспомогательные
Кроме фактически демонтажа и монтажа, исполнителю предстоит:
- оборудования и Транспортировка материалов.
- Погрузочно-разгрузочные работы (а также с применением техники, работа которой оплачивается раздельно).
- Сооружение временных площадок, лесов и т.д.
- В отсутствие в начале работ стабильного электроснабжения — снабжение строительной площадки собственной генерацией электричества.
Нормативные документы
При составлении сметы нужны два документа:
- Национальные элементные сметные нормы (ГЭСН), раздел 20. Они разрешают оценить потребность в ресурсах (тех самых человеко-часах, длительности работы техники, количестве заклепок и т.д.).
- Федеральные единичные расценки (ФЕР), раздел 20. Тут содержится примерная стоимость каждой делаемой в ходе монтажа либо демонтажа работы. Расценки является рекомендацией.
Увидьте: не считая ФЕР, существуют и Территориальные единичные расценки (ТЕР), составляемые с учетом специфики местных условий (логистики, состояния дорог, сезонных температур и т.д.). В качестве обоснования для составления сметы смогут употребляться как ФЕР, так и ТЕР.
Приведем маленькие выдержки из обоих документов.
В соответствии с этому документу, для прокладки воздуховода с неспециализированной площадью стенок 100 м2с толщиной стены 0,5 мм и диаметром до 200 мм потребуются следующие ресурсы:
Тип | Количество |
Затраты времени рабочих | 167,86 человеко-часов |
Затраты труда машинистов | 1,3 человеко-часа |
Время эксплуатации ручной лебедки с тяговым упрочнением до 2 тысячь киллограм | 0,39 машино-часов |
Время работы аппарата дуговой сварки | 1,79 машино-часов |
Время работы грузовика грузоподъемностью до 5 тысячь киллограм | 0,78 машино-часов |
Длительность работы автокрана грузоподъемностью до 10 тысячь киллограм | 0,52 машино-часа |
Расход металла на стены воздуховода | 100 м2 |
Расход строительных болтов, гаек и шайб | 0,015 т |
Расход сварочных электродов | 0,00045 т |
Расход герметизирующей мастики | 0,00501 т |
Расход асбестового шнура | 0,00089 т |
Расход резиновых прокладок | 8 кг |
А вот ориентировочные затраты, на базе которых составляется локальная смета на вентиляцию, из Федеральных единичных расценок от 2001 года. Примером нам послужит тот же воздуховод с толщиной стенок 0,5 мм, их площадью в 100 м2 и диаметром до 200 мм.
Категория затрат | единицы и Значение |
Неспециализированные прямые затраты | 2050, 56 рублей |
Зарплата рабочих | 1467 рублей |
Эксплуатация автомобилей | 134,14 рублей |
Зарплата машинистов | 7,02 рубля |
Затраты на неучтенные материалы | 449,2 рублей |
Уточним: заложенные в проект материалы проходят отдельной статьей затрат. Неучтенные материалы — это, например, замена маски сварщика со случайно раздавленным стеклом либо сломанного при стяжке фланцев разводного ключа. Потому, что большинство монтажных работ выполняется своими руками, посредством ручного инструмента, антропогенный фактор будет главной статьей неучтенных затрат.
Пример
Сохраняем надежду, что инструкция по составлению смет в общем понятна читателю. Сейчас изучим пример. Примером нам послужит смета устройства вентиляции, составленная столичной компанией Smeta-Moscow, ввиду ограниченности объема нашего материала мы приведем только маленькую выдержку из ее текста.
Номер позиции | Обоснование (номер и шифр нормативного документа) | Наименование статьи затрат | Количество | Неспециализированная цена оплаты, рубли | Цена эксплуатации автомобилей, рубли | Затраты труда рабочих, человеко-часы |
1 | ТЕР 20-06-002-01 | Установка типовых приточных камер производительностью до 10000 м3/час без системы орошения | 1 | 1045,98 | 155,29 | 50,27 |
2 | ТЕР 20-03-001-02 | Установка радиального вентилятора массой до 0,12 т | 1 | 180,28 | 21 | 10,35 |
3 | ТЕР 20-02-019-01 | Установка кронштейнов под вентиляционное оборудование (100 кг изделия) | 0,08 | 1316,68 | 16,05 | 0,55 |
4 | ТЕР 20-02-003-10 | Установка металлических жалюзийных регулирующих вентиляционных решеток размером 150х150 мм | 15 | 36,1 | 8,38 | 18,45 |
5 | ТЕР 20-01-001-02 | Прокладка алюминиевых либо оцинкованных воздуховодов толщиной 0,5 мм и периметром до 600 мм (100 м2 поверхности) | 0,025 | 3123,92 | 216 | 4,83 |
6 | ТЕР 20-01-001-03 | Прокладка алюминиевых либо оцинкованных воздуховодов толщиной 0,5 мм и периметром 800, 1000 мм (100 м2 поверхности) | 0,36 | 2890,74 | 172,91 | 63,63 |
7 | СЦМ-300-9066-1 | Воздуховоды оцинкованные металлические толщиной 0,5 мм (м2) | 38,5 | 9799 |
Заключение
Сохраняем надежду, что наш материал окажет помощь читателю сориентироваться в составлении сметной документации. Как в большинстве случаев, в прикрепленном видео в данной статье возможно отыскать дополнительную данные. Удач!
